服務熱線
021-56633982
021-66287771
021-56908228
近日,中國水電五局中東抽蓄電站工地上搶工大干的繁忙景象,如火如荼,虎躍龍騰,盡展新年熱火朝天的開局新氣象。

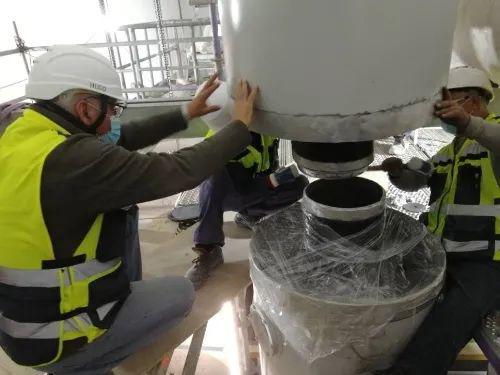

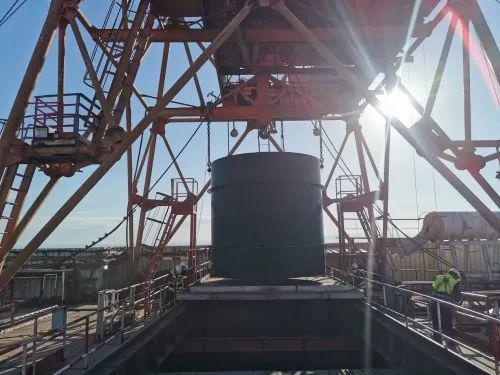

日前,隨著C68-67管節吊裝就位,電站500米級超深高壓豎井壓力鋼管安裝高度突破了海拔0米,從負海拔轉入正海拔施工。
在500米級超深高壓豎井中安裝高強鋼鋼管這個項目“1號工程”的施工中,面對這項“世界****次”的巨大挑戰,水電五局安裝人發揚團隊精神,勇闖極限,攻堅克難。繼2021年12月9日高強鋼段安裝工作圓滿完成后,12月28日,隨著直管100-99號管節吊裝入井,標志著壓力鋼管的安裝工作順利過半。2022年1月,又加快安裝節奏,穩步推進,再次提前實現月度目標。
在施工過程中,經過大家的不懈努力,高強鋼段安裝工期由最初的12天一個循環,提前到7天時間。高強鋼段安裝完成后,更加快了施工速度,目前已經達到5天一個循環,大家正晝夜不停地為按期完成鋼管安裝工作而頑強奮戰著。
目前,金屬結構安裝工作形勢喜人,鋼管安裝速度突飛猛進。上平洞154大節完成137大節,下平洞45大節完成43大節,尾水洞100大節全部完成,1號引水支洞9節完成7節,2號引水支洞16節完成11節,1號尾水支洞23節完成14節,2號尾水支洞20節完成10節。

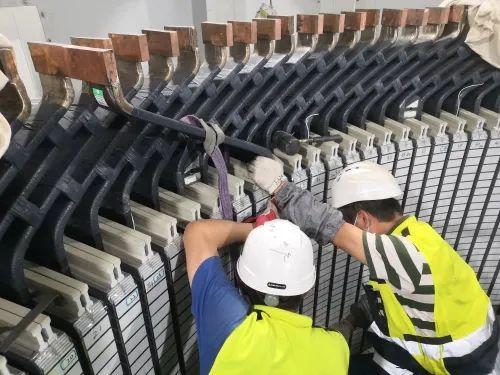

地下廠房內,安裝間的定子工位上線棒嵌裝工作正如火如荼地進行著,施工人員兩班倒,形成了既協作又比賽的局面。兩條母線洞內的封閉母線安裝有條不紊,已經分別完成工程量的70%和50%。副廠房內的電纜橋架安裝進展神速,一車車的橋架部件正在從設備庫房轉運進來。管路的配裝也在全面展開。中控樓的盤柜和變壓器安裝逐步就位,施工形象日新月異。
打開騰訊新聞,查看更多圖片 >
2022年是中東抽蓄電站投產發電的關鍵之年。為了圓滿實現節點目標,虎年春節期間,在嚴控疫情、保障安全的前提下,項目部一方面精心安排員工在工地“就地過年”,一方面認真組織節日期間的施工生產。大家在海外工地上,遠離祖國和家人,堅守崗位無私奉獻,齊心協力頑強作戰,在平安祥和的氣氛中再掀搶工熱潮,以斗志昂揚的精神面貌決勝2022,為確保發電目標而全力拼搏,為公司在“新一輪轉型升級”中搶占先機,穩中求進,開拓海外市場,推進國際發展,加快共建共享“幸福五局”貢獻自己的力量。(張毅)
編輯:丁巖旻 審核:沈云敏
出品:中國工程報業傳媒集團
本文轉載于網絡,目的在于傳遞更多的信息,如涉及版權問題請及時聯系,我們定會配合刪除;我公司專業生產磁力泵 ,化工泵 ,隔膜泵 ,離心泵 ,排污泵 ,塑料泵 ,潛水泵 ,油泵 ,螺桿泵 ,潛水攪拌機 ,自吸泵 ,多級泵 ,旋渦泵 ,真空泵 ,轉子泵 ,計量泵 ,
